莱州10万千瓦储能项目基本建成

首页    行业动态    莱州10万千瓦储能项目基本建成

5月12日,初夏的莱州湾畔,烟台储能中心(西部)项目现场迎来新进展。走进位于莱州市的该项目工地看到,一期首批100MW/210MWh(即10万千瓦)工程已基本建成,整齐排列的储能舱和主变压器等核心设备全部就位,项目正按计划冲刺二季度竣工。





作为2025年山东省重大项目,烟台储能中心(西部)1GW/2GWh项目总投资35亿元,项目一期于2025年3月1日开工建设。其中一期450MW/950MWh投资13.25亿元,2024年已被列为山东省储能示范项目。

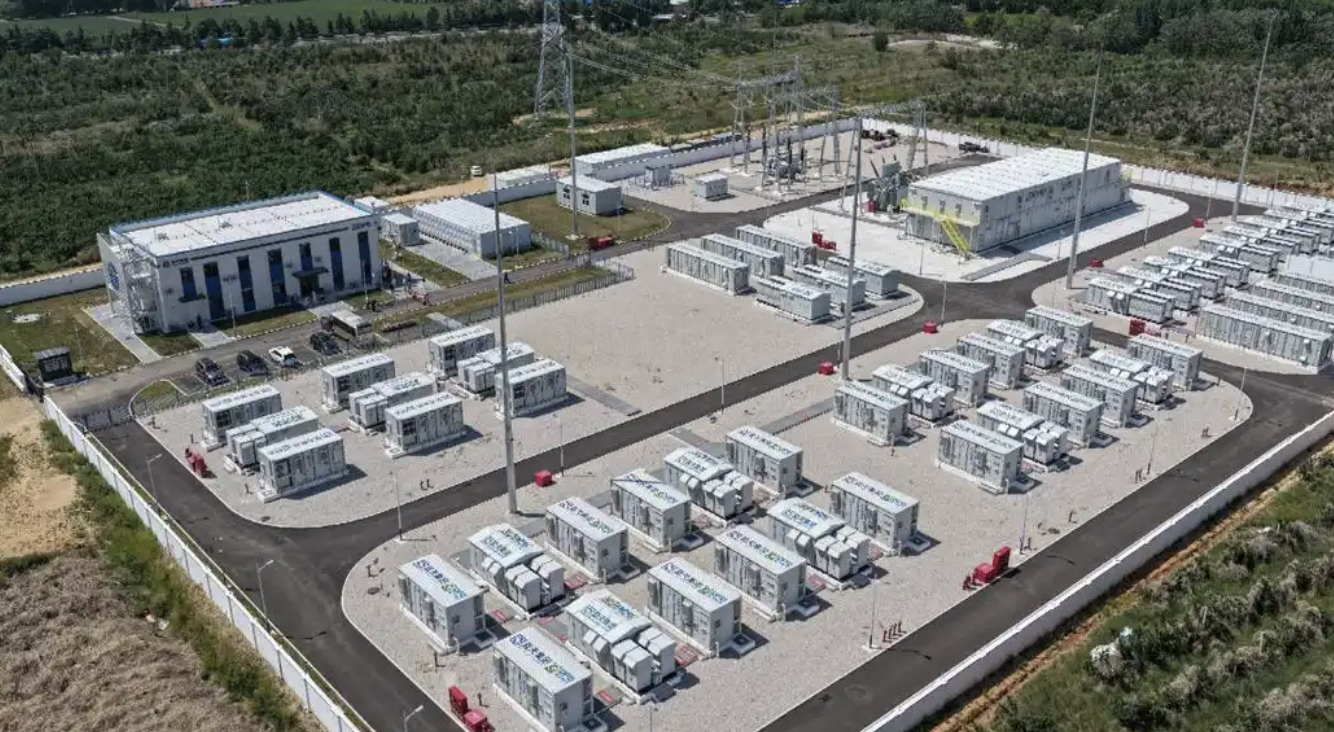

场区内,储能、升压、综合三大功能区域轮廓分明。储能区域共安装23套磷酸铁锂储能单元——东方电子提供12套,单套规模5MW/10MWh;云储新能源提供11套,单套规模3.713MW/7.426MWh。升压区域主变压器、220kV户外GIS、事故油池及接地变等设备已全部落位。综合楼、箱泵一体化消防泵房、压缩空气泡沫泵站、一体化污水处理设备等配套设施也已完成主体施工。



“一期首批项目二季度竣工在即,接下来一期第二批会加紧推进。”现场项目负责人表示。整体1GW/2GWh项目全部投运后,将有效支撑烟台西部及莱州市的电网调峰和新能源消纳。



一位正在巡检的工程师拍了拍身边的储能舱说:“充放电响应快,以后风、光发出来的电,存得住、放得出。”技术人员手持记录表在设备间走动,做着并网前最后的检查。整个场区安静而有序,这座莱州湾畔的储能中心正从蓝图加速变为现实。
