4.5GW/10GWh!大唐/国家电投/欣旺达领衔,江西首批独立储能示范项目发布
5月20日,江西省能源局印发《第一批省级独立储能试点示范项目清单的通知》。本次示范项目总规模4.5GW/10.24GWh。技术类型以磷酸铁锂为主,也包括了电化学储能;飞轮储能、电化学储能;超级电容混合技术,也有压缩空气项目入选。
项目业主看,中科易能、大唐、国家电投领衔,分别获取储能项目规模300MW/1800MWh、550MW/1200MWh、400MW800/MWh。其中江西中科易能科技有限公司入选项目为宜春市里山智联压缩空气独立储能试点示范项目,单体规模300MW/1800MWh;融和元储表现亮眼,3个项目入选。
以及,还包括中电建、华电、赣能股份、欣旺达、晶科、华润、中广核、中城大有、江西能源集团、赣锋锂业、国家能源集团、泓慧能源等。
从项目地点看,宜春、九江、赣州项目量最大。入选项目数量分别为6、6、7个,入选项目总规模分别为1000MW/3120MWh、700MW/1400MWh、700MW/1366MWh。
原文如下:

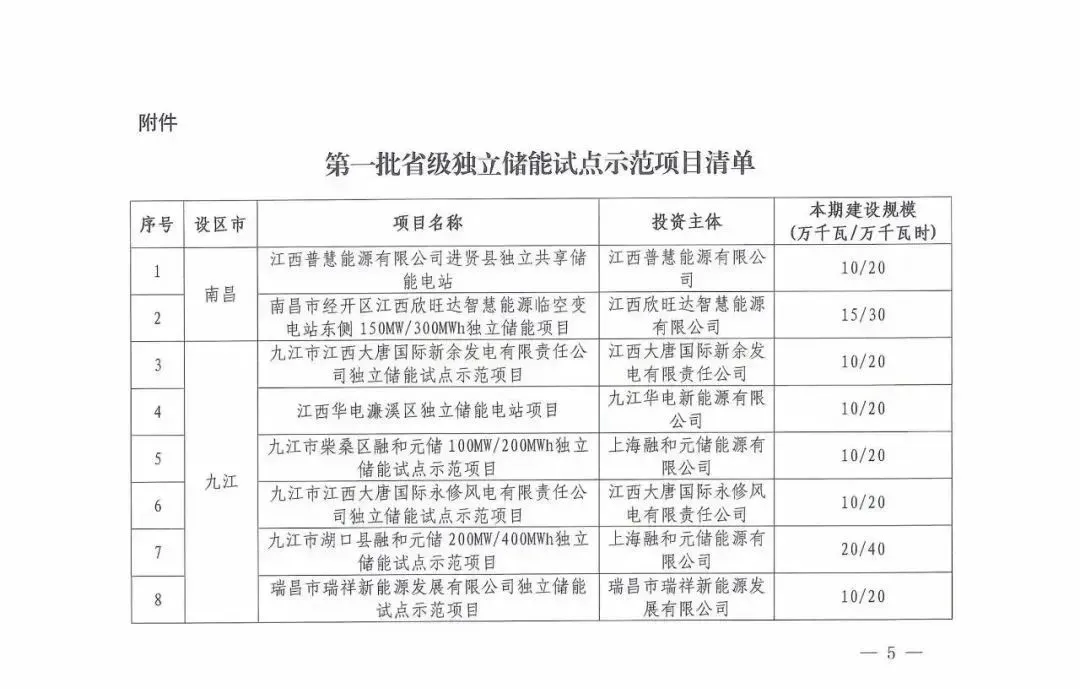

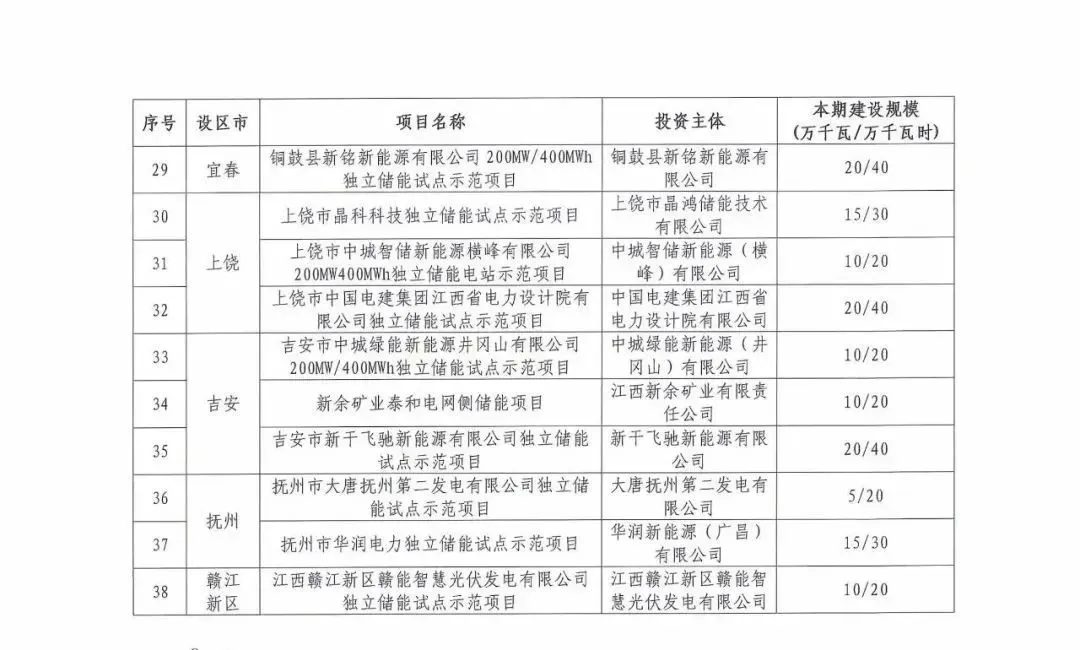

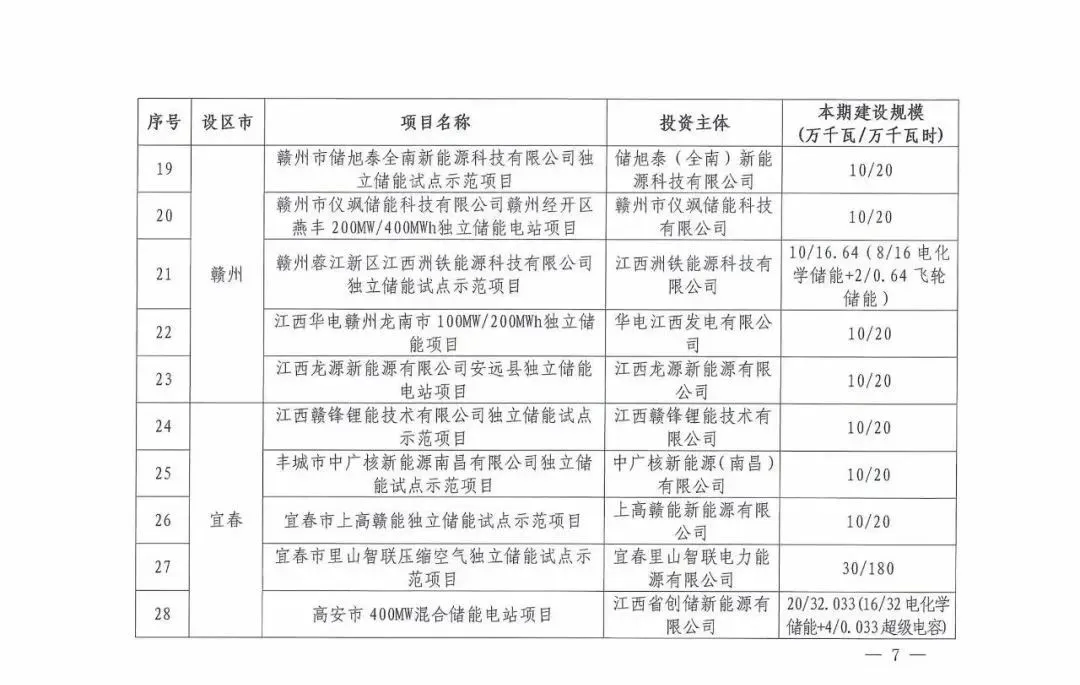

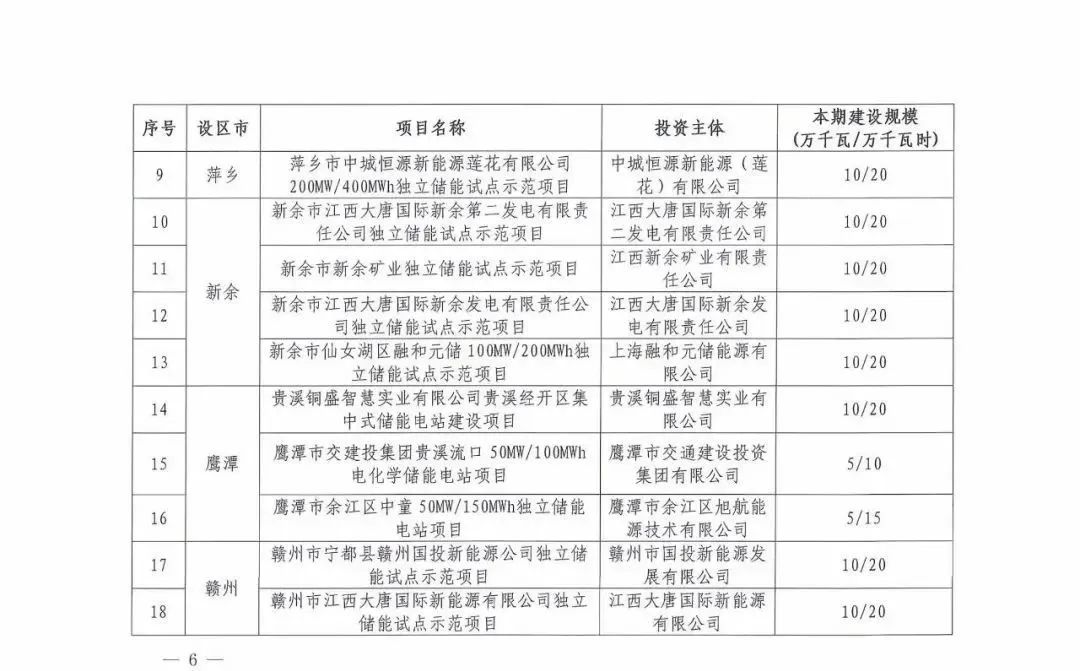

江西省能源局关于印发第一批省级独立储能试点示范项目清单的通知
赣能电力字〔2025〕33号
各设区市发展改革委,赣江新区经发局,国网江西省电力有限公司:为贯彻落实《关于加强电化学储能安全管理有关工作的通知》(国能综通安全〔2025〕65号)等文件要求,我局按照《江西省发展改革委关于支持独立储能健康有序发展的通知》《江西省能源局关于开展省级独立储能试点示范项目申报工作的通知》,组织各地及有关单位研究编制了第一批省级独立储能试点示范项目清单,现印发给你们。请据此做好第一批省级独立储能试点示范项目(以下简称试点示范项目)工作,并贯彻落实好以下工作要求。
一、积极推进试点示范项目建设
市县两级电力行业主管部门、电网企业、试点示范项目单位等要提高政治站位,深刻认识发展新型储能对提高电力供应保障能力、促进全省能源绿色转型、加快构建新型电力系统的重要意义,在确保安全和质量的前提下,加强组织领导,完善工作机制,共同推进试点示范项目建设,促进我省新型储能健康有序发展各试点示范项目原则上须于2026年6月30日前建成并网(压缩空气储能项目可根据实际建设情况申请延期)。逾期未建成并网,但已实质性开工(已完成主设备订货和项目施工招标)的项目可申请延期。对于出现建设进度严重滞后及其他影响示范效果等情况的项目,我局将根据国家能源局《新型储能试点示范工作规则(试行)》有关条款调整试点示范项目清单
二、压实各方工作职责
(一)市级电力行业主管部门要加强试点示范项目统筹管理。鼓励各地研究出台支持独立储能发展的财政、土地等政策,并按照《江西省新型储能发展规划(2024-2030年)》有关要求,充分考虑试点示范项目与电力系统结构、新能源发展、负荷特性等因素的相关性,进一步优化试点示范项目布局,既要避免过度集中,也要避免无序分散,要做好新型储能规划与电网等规划的衔接,确保送出工程与试点示范项目建设进度相匹配。要密切跟踪调度试点示范项目建设情况,通过全国新型储能大数据平台按时填报试点示范项目进展,及时报告重大问题。要结合电力行业电化学储能项目跨部门服务与综合监管工作,进一步压实属地安全监管责任,指导县级电力行业主管部门做好试点示范项目全过程管理工作。
(二)县级电力行业主管部门要做好试点示范项目全过程管理。进一步核实确认试点示范项目选址,指导试点示范项目单位做好试点示范项目选址与各县级规划的衔接。项目开工前应完成项目安全性评估和属地备案管理程序,备案文件中明确试点示范项目单位的安全生产主体责任。要在县级人民政府领导下,根据“领域归口、业务相近”原则,进一步细化服务与监督检查职责,任务和措施,确保压实已备案项目的安全监管责任。督促项目单位严格按照申报方案建设,切实加强土地等资源要素协调保障力度,推动试点示范项目按期开工建设和投产,
(三)试点示范项目单位要严格落实主体责任。遵守新型储能项目管理相关制度,扎实开展试点示范项目前期论证研究和安全风险评估工作,项目站址应远离学校、医院、住宅区、商业中心等人员密集区域、易燃易爆场所、架空电力线路保护区。项目建设方案和计划发生调整时,及时向县级电力行业管理部门报告。电化学储能试点示范项目单位要充分考虑储能电池技术正在快速迭代发展,应选用技术成熟、安全性能高的电池(选用梯次利用电池时,必须进行一致性筛选并结合溯源数据进行安全评估)。加强工程进度管理,及时向县级电力行业主管部门提交项目建设计划。投运后严格执行电力并网运行管理有关要求,确保设备安全稳定运行。落实安全生产主体责任,强化安全隐患排查与治理,加强现场安全风险分级管控,健全企业安全生产规章制度,强化应急能力建设,防范安全生产事故发生。
(四)电网企业要做好试点示范项目并网接入和调度运用。遵照《电网公平开放监管办法》等要求,公平无歧视为试点示范项目提供接入服务,承担试点示范项目配套送出工程建设主体责任,确保送出工程与试点示范项目建设的进度相匹配,积极配合开展试点示范项目并网调试和验收工作,做好技术指导,杜绝不符合国家、行业并网技术标准要求的项目“带病并网”。要严格按照《江西省发展改革委关于支持独立储能健康有序发展的通知》要求,做好调度运行管理等有关工作。要持续提升技术支持能力和服务水平,更好促进试点示范项目公平参与电力市场。
特此通知
2025年5月20日
-
远景动力500+Ah率先落地,大容量电芯时代加速到来
2025年5月29日,远景动力在沧州超级工厂正式下线其自主研发的500+Ah储能电芯,成为国内首批实现该规格电芯量产的企业之一,与宁德时代并列行业第一梯队,标志着 “大容量电芯”时代加速到来。
넶0 2025-05-30 -
国家能源集团永福公司独立共享储能项目正式转入商业运行
5月28日,永福公司独立共享储能项目AGC负荷曲线调试完成,正式转入商业运行,标志着永福公司“风光火储”一体化百万千瓦级能源基地建设取得重大进展。
넶2 2025-05-30 -
-
-
-
-
Acculon Energy与Circulor和 Rockwell Automation合作,提高储能供应链的透明度
先进电池系统的领先制造商 Acculon Energy于2025 年5月28日宣布与领先的供应链可追溯性提供商Circulor 和全球最大的致力于工业自动化和数字化转型的公司罗克韦尔自动化公司达成战略协议,以提供下一代电池储能解决方案。
넶2 2025-05-30 -
胜科获得印度能源推广的第二份混合太阳能储能合同
胜科工业的可再生能源部门 Sembcorp Green Infra 在印度获得了第二个太阳能加储能授权,赢得了一个 150 兆瓦的光伏发电厂和一个 300 兆瓦时的电池储能系统(BESS)。这个建设—拥有—运营项目来自国有开发商 SJVN Limited 的中标信,是 SJVN 1.2 吉瓦招标的一部分,该招标旨在购买由四小时电池供电的州际连接太阳能资产。
넶2 2025-05-30 -
Eos Energy在加州部署3MW/15MWh锌基储能系统,助力可再生能源微电网
Eos Energy Enterprises是美国领先的创新者,致力于设计、制造和提供在美国采购和制造的锌基长寿命储能系统,于5月28日宣布已与 Faraday Microgrids 达成订单,为加利福尼亚州部落土地上的商业微电网应用部署 3 MW/15 MWh Eos Z3 系统。
넶2 2025-05-30 -
LRE 使第一个独立的Antelope Valley BESS电池存储设施上线,进一步努力加强加州的电网可靠性
Leeward Renewable Energy (LRE) 宣布,其 126 兆瓦 (MW) / 504 兆瓦时 (MWh) 的独立电池设施 Antelope Valley 电池储能系统 (BESS) 现已在加利福尼亚州克恩县全面投入运营。该项目标志着 LRE 储能战略的重大成就,因为它是该公司的第一个并网独立电池项目,也是其在加利福尼亚州上线的第七个清洁能源项目。
넶2 2025-05-30
