国家能源局要求湖南在2028年之前不得再抽水蓄能核准新项目

首页    抽水蓄能    国家能源局要求湖南在2028年之前不得再抽水蓄能核准新项目

近日,湖南省人民政府发布对十四届全国人大三次会议第3247号建议的答复。



其中提到,2021年,国家发展改革委印发《关于进一步完善抽水蓄能价格形成机制的意见》,国家能源局发布《抽水蓄能中长期发展规划(2021-2035年)》,其中核定湖南2035年抽蓄投产规模上限为1300万千瓦。



因此,国家能源局要求湖南在2028年之前不得再核准新项目,已列入重点实施的项目均暂停核准,其中“十四五”项目4个(衡阳2个、郴州2个)、“十六五”项目1个(怀化沅陵)已经完成可研审查等全部核准前的手续。



  原文如下:

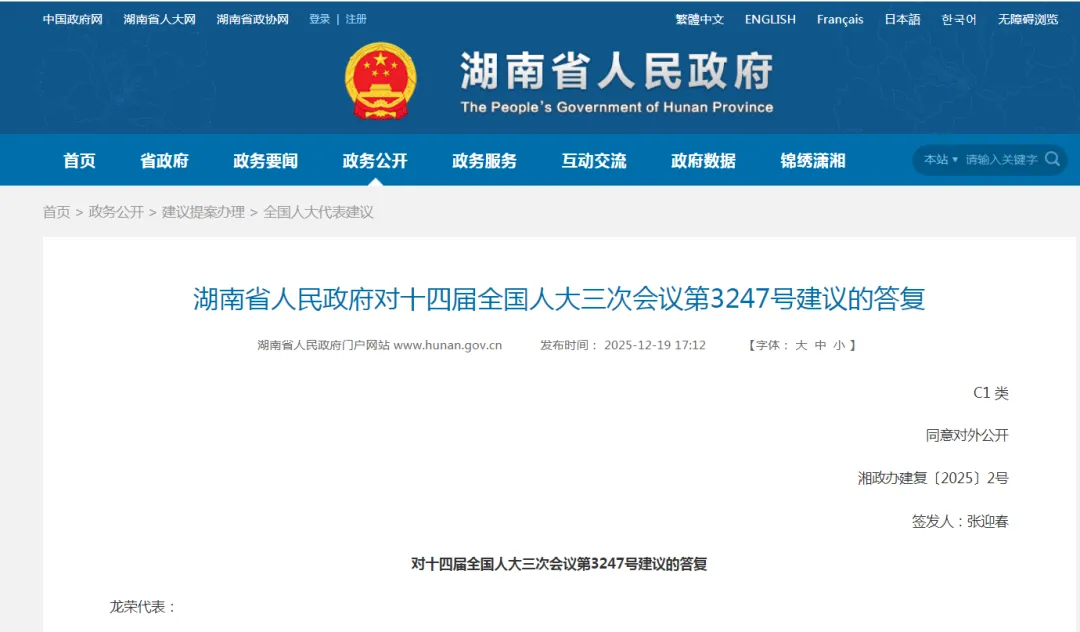

湖南省人民政府对十四届全国人大三次会议第3247号建议的答复

湘政办建复〔2025〕2号



龙荣代表:

您提出的《关于支持大湘西地区抽水蓄能电站项目的建议》(第3247号)收悉,现答复如下:



一、国家对各省抽水蓄能电站开发总量规模有明确要求

作为当前全球主导的储能技术,抽水蓄能具有装机规模最大、技术最成熟、经济性最优、开发潜力大、全生命周期成本最低等显著优势,是电力系统绿色低碳灵活调节的最佳选择。《中华人民共和国能源法》提出,“国家合理布局、积极有序开发建设抽水蓄能电站”。2021年,国家发展改革委印发《关于进一步完善抽水蓄能价格形成机制的意见》,国家能源局发布《抽水蓄能中长期发展规划(2021-2035年)》,其中核定湖南2035年抽蓄投产规模上限为1300万千瓦。2025年1月,国家发展改革委、国家能源局联合印发《抽水蓄能电站开发建设管理暂行办法》,明确国家统筹规划产业发展总量规模,各省份按照国家下达的总量规模,确定建设项目,加强项目全过程管理,并支持各省份结合实际,合理有序安排抽水蓄能项目及建设时序。



二、湖南省已建、在建的抽水蓄能已超国家规定上限

“十四五”期间,在国家政策的驱动下,湖南省抽水蓄能经历了从持续多年的低谷,到2021年价格政策与规划发布引发的投资过热,再到2023年后国家主动调控、回归理性的快速演变。2020年之前,因缺乏价格疏导机制,全国抽水蓄能项目建设持续低迷,湖南省仅投产黑麋峰项目120万千瓦,开工在建平江项目140万千瓦。2021年,受国家抽水蓄能价格和规划双重政策利好,湖南共有18个项目(“十四五”13个、1740万千瓦,“十五五”3个、360万千瓦,“十六五”2个、240万千瓦)纳入国家规划重点实施序列。近年来,为推动抽水蓄能项目科学有序发展,国家对抽水蓄能的管理日趋规范。2023年国家能源局正式下文核定了湖南2035年抽蓄投产规模上限为1300万千瓦,当时湖南已建成120万千瓦(黑麋峰),已核准在建9个项目共1320万千瓦(平江2026年投产,其余8个2029-2032年投产),含怀化辰溪项目120万千瓦。因此,国家能源局要求湖南在2028年之前不得再核准新项目,已列入重点实施的项目均暂停核准,其中“十四五”项目4个(衡阳2个、郴州2个)、“十六五”项目1个(怀化沅陵)已经完成可研审查等全部核准前的手续。



目前,按照《能源法》确立的抽水蓄能电站“合理布局、积极有序”原则,以及国家相关政策要求,湖南省已建、在建的抽水蓄能已超过1300万千瓦的需求规模。待国家重新核定新水平年的需求规模后,湖南才能统筹考虑系统需要、建设成本及电价承受能力、站点条件、电网接入、生态环境等因素,组织项目综合比选,提出布局方案报国家批复。



三、新增抽水蓄能项目申请纳入国家规划难度较大,湖南将统筹考虑抽水蓄能项目建设

在2020年全省中长期抽水蓄能发展规划需求编制中,湖南省综合考虑各市州的站点资源条件和抽水蓄能需求进行均衡布局,其中“十四五”期间在怀化市布局了辰溪抽水蓄能项目、装机120万千瓦,“十六五”期间在怀化市布局了沅陵抽水蓄能项目、装机120万千瓦。目前,辰溪项目已经核准并开工建设,沅陵项目已完成全部核准前手续,拟由湖南能源集团投资建设,项目单位和地方政府投入巨大,期待在国家释放容量空间且调整规划时序后申请核准。



麻阳抽水蓄能项目前期工作起步较晚,在2021年国家规划发布前,省市县各级政府和相关技术单位均未考虑该项目,因此并未纳入国家发布的《抽水蓄能中长期发展规划(2021-2035年)》重点建设库或备选库。



鉴于目前我省已建、在建抽水蓄能项目已超过国家核定的需求规模,且怀化已有辰溪项目正在建设,将满足未来一段时间的需求。为此统筹考虑如下:沅陵项目在2021年已纳入国家规划的“十六五”远景规划中,且湖南能源集团已投入大量资金完成前期工作,项目已具备核准条件,因国家核定需求规模和规划时序的问题暂无法核准。下一步应先支持建设沅陵项目,在需求规模有剩余的情况下,再统筹考虑麻阳项目纳规的可能性。



感谢您对湖南能源事业的关心与支持。



湖南省人民政府

2025年6月24日



来源丨湖南省人民政府

2026年1月15日 09:46
浏览量:0

免责申明:凡注明“来源:XXX”的消息均转载自其它媒体,版权归原媒体及其作者所有。转载目的在于充分传递行业资讯,并不代表本会赞同其观点和对其真实性负责。如有侵权,请联系我们删稿18811449116。

  • 派能科技发布588Ah、601Ah大电芯,8MWh储能系统

    4月1日,派能科技在北京举办“智融全球 共创未来”新品发布会,正式发布588Ah、601Ah大容量电芯,推出PyOcean系列6.25MWh&8MWh新一代大容量储能系统,同步亮相钠电与固态电池系列新品,全方位呈现最新技术成果与整体解决方案能力,以创新实力引领储能发展新方向。

    0 2026-04-03
  • 移动电源强制性国家标准今日公布 将为消费者提供更安全、更实用的充电产品

    为提升移动电源(俗称“充电宝”)本质安全水平,保障消费者生命财产和公共安全,工业和信息化部会同有关部门组织制定了强制性国家标准《移动电源安全技术规范》(GB 47372—2026,以下简称《技术规范》)。《技术规范》4月3日正式对外公布,将于2027年4月1日起正式实施,将对规范移动电源市场、推动产业升级发展起到重要作用。

    5 2026-04-03
  • 单体2MW/8MWh!全球单体功率最大!融科储能发布新品TPower2000

    4月1日,北京第十四届储能国际峰会暨展览会(ESIE 2026)首日,融科储能在B2储能应用馆举行新品发布会。全球单体功率最大的钒液流电池储能系统TPower2000(2MW/8MWh)正式亮相,同步展示的还有氢能展首次发布的三款氢能电解槽产品。这标志着融科储能从"技术领先"向"产品力领先"的战略跃迁,也宣告长时储能行业正式进入"GWh级交付2.0时代"。

    5 2026-04-03
  • 宁夏同心县300MW集中共享储能电站加速建设

    宁储新能同心县300MW/600MWh集中共享储能电站项目,于今年3月初开工复工,目前已完成塔基浇筑,储能产区完成平整,等待可再生能源质检,完成检测后设备就可以进场,预计今年6月份并网,完成项目。

    5 2026-04-03
  • 福加合肥保利6.8MWh工商业储能项目成功并网验收!

    近日,由南京福加提供储能系统设备及全流程解决方案、富能新能源投资建设的保利(合肥)6.8MWh工商业储能项目,圆满完成并网验收工作,正式进入稳定运行阶段。

    7 2026-04-03
  • 汪剑波任国家能源局副局长!

    4月2日,据人社部网站,国务院任免国家工作人员。其中,任命汪剑波为国家能源局副局长。

    5 2026-04-03
  • 两次刷新全国省级电网纪录!山东新型储能消纳绿电达36.57亿千瓦时

    4月2日,山东省政府新闻办举行的新闻发布会,2025年,山东新型储能新增装机403万千瓦,同比增长56.1%,储能在运规模达到1120.1万千瓦,连续三年位居全国前列。到2026年底,全省新型储能在运规模将达到1400万千瓦。

    18 2026-04-02
  • 中汽新能签约10GWh订单

    4月1日,中汽新能在北京发布中能・芯枢 AI 智能平台、新一代大容量储能集装箱系统,推出全栈安全储能体系,以 AI 预警 + 本征安全双擎驱动,构建储能全链路安全防护屏障。同时与江苏威腾、运达智储、中天储能及TB Energy等多家海外客户签订战略合作协议,达成实质性合作共识,总签约订单量超10GWh。

    11 2026-04-02
  • 台达发布会:集装箱式SST直流移动智算中心

    3月28日,集装箱式SST(固态变压器)直流移动智算中心在台达吴江制造基地正式发布。该移动智算中心以龙芯中科3C6000国产CPU为核心算力底座,由龙芯中科联合台达、汉腾科技共同打造,采用800伏直流供电架构,全链路能源转换效率超过98.5%,具备“即插即用”的高敏捷性,可在24小时内完成部署并投入使用,突破了传统算力基建在地域与周期上的限制,能够快速响应应急保障、偏远地区作业、重大活动保障等场景的算力需求,开启AI算力移动部署新范式。

    11 2026-04-02
  • 云南虚拟电厂为新型电力系统注入新动能

    作为全国绿色能源大省,云南省深入贯彻“四个革命、一个合作”能源安全新战略,省能源局牵头统筹、精准施策,推动虚拟电厂建设实现跨越式发展,成为激活源网荷储协同潜力、助力“双碳”目标实现的重要抓手,为新型电力系统建设注入强劲新动能。

    10 2026-04-02

24小时热门新闻
