全球数据中心电力消耗透视:美国占比8.9%,2028年或升至12%

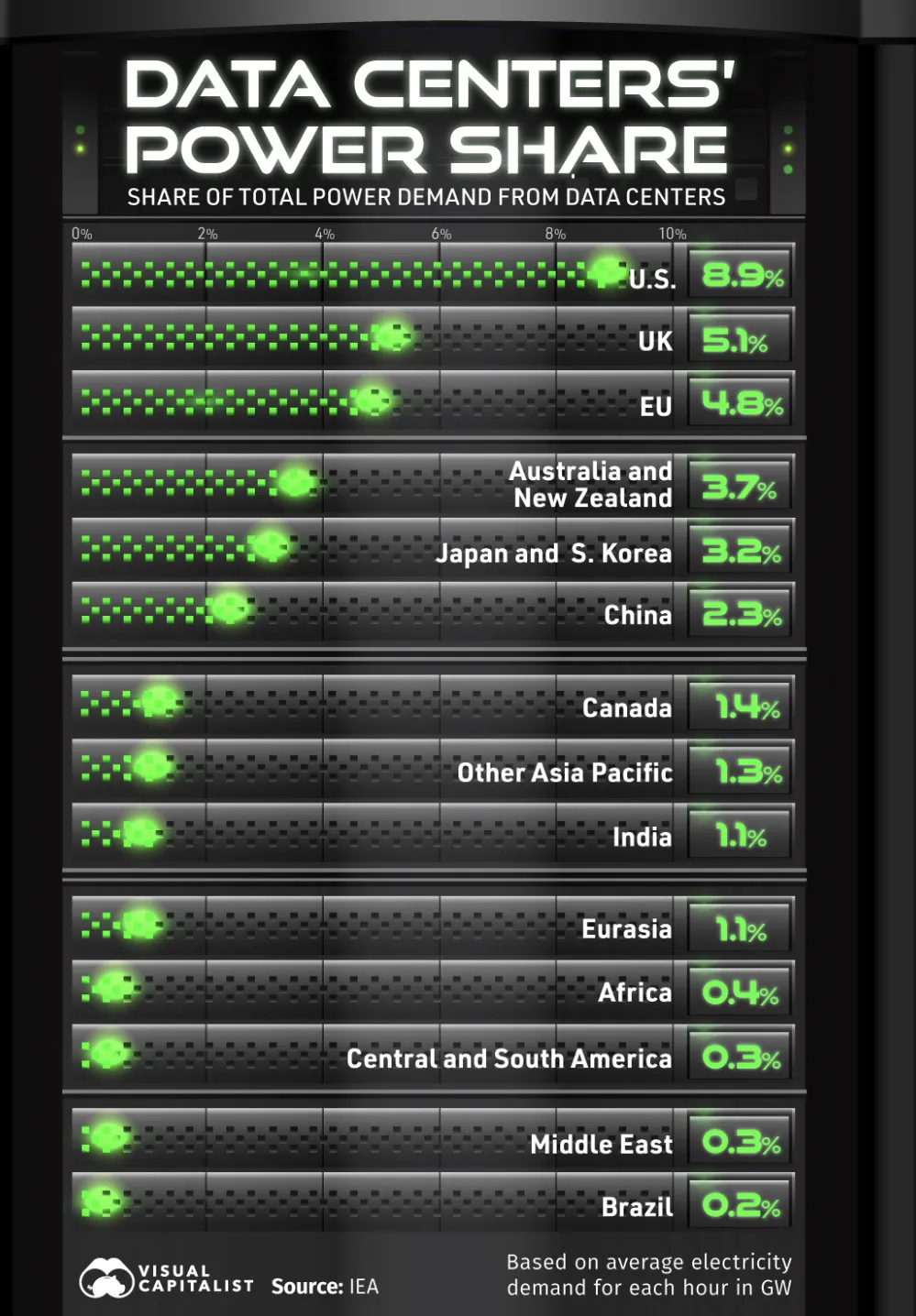

依据国际能源署(IEA)的分析结果,数据中心的电力消耗占美国总电力消耗的8.9%。美国数据中心的装机容量达到53.7吉瓦,在全球范围内处于领先地位,与其他国家拉开较大差距。
在英国,随着数十亿美元外国投资的持续流入,数据中心的电力消耗占全国电力需求的5.1%。
数据中心的需求正以极高的速度增长,且目前尚未出现放缓的趋势。

随着人工智能领域电力消耗的不断攀升,到2028年,据预测,美国12%的电力需求可能来自数据中心。除美国之外,其他国家正投入数十亿美元用于人工智能主权相关的建设工作,而这些建设需要24小时不间断运行的数据中心设施提供电力支持。
数据中心需求的激增
通过数据可以明确,美国的数据中心需求在全球处于首位,占其总电力消耗的8.9%。
在弗吉尼亚州,数据中心的电力消耗占该州总电力消耗的26%,这一比例几乎是美国全国平均水平的三倍。今年,该州的主要公用事业公司由于面临数据中心的激增需求,预计将接入15个新的数据中心。
随着大型科技公司在人工智能领域的投入不断加大,其中相当一部分资金被分配至大型数据中心以及为这些数据中心供电的能源项目。在各类能源中,对核能的需求增长速度尤为显著,达到了数十年来的最高水平。
相比较而言,数据中心的电力消耗在欧盟总电力消耗中占比4.8%,在中国总电力消耗中占比2.3%。
中国数据中心耗电分析显示,尽管当前占比低于美国、英国及欧盟,但受数字经济发展推动,其数据中心规模正持续扩张。根据国内行业报告《绿色算力发展研究报告(2025年)》,2024年中国数据中心总用电量已突破1660亿千瓦时。近五年年均增长率保持在10%以上。从区域分布看,东部沿海省份因产业集聚效应,数据中心耗电量占比更高,其中广东、上海、江苏等省市的数据中心电力消耗占本省总电力消耗的比例已超过4%。
在能源结构方面,中国数据中心正逐步提升清洁能源占比,部分超大型数据中心通过接入风电、光伏等可再生能源,将绿电使用比例提高至50%以上。同时,国家出台政策要求新建数据中心PUE(能源使用效率)不得高于1.3,存量数据中心通过技术改造降低能耗,2023年全国数据中心平均PUE已降至1.4左右,较2019年下降约0.3。
随着人工智能、云计算等产业在国内的快速发展,预计到2028年,中国数据中心电力需求占总电力消耗的比例可能升至3.5%以上。目前,国内头部科技企业已启动多个超算中心建设项目,单座数据中心的装机容量从以往的数万千瓦级提升至数十万千瓦级,这将进一步推高整体电力消耗规模。此外,边缘数据中心的广泛布局,虽单座能耗较低,但总量增长同样对区域电力供应构成新的需求。
来源丨网络资讯
-
-
双登发布两大储能新品,直击AIDC供能痛点
3月31日,双登股份2026年度新品发布会在北京召开,以“选择卓越:AIDC绿电智储 解锁零碳算力新密码”为主题,直面智算中心供能的核心难题,重磅推出两大定制化储能新品。
넶0 2026-04-01 -
丙戊数智联合中创新航全球首发“零碳方舟”,卡位AI时代能源需求
2026年4月1日,第十四届储能国际峰会暨展览会(ESIE 2026)在北京举办。丙戊数智科技(上海)有限公司)作为大储能生态创新联合体新锐成员,与全球新能源科技领军企业中创新航联合发布“零碳方舟”智慧能碳管理平台,同步见证中创新航“至久”系列长循环储能电芯面世。
넶2 2026-04-01 -
宁德时代587落地宁夏规模最大的电源侧储能 累计出货超5GWh
4月1日,在第十四届储能国际峰会暨展览会(ESIE 2026)上,宁德时代以“钠锂双星打造全场景储能解决方案”为主题,首次展出储能钠离子电池,循环寿命超15000次,相关储能产品能够覆盖2小时到8小时的大型储能以及AIDC储能应用场景。今年内将实现商业化落地。
넶1 2026-04-01 -
因湃电池联合国创中心行业首发587Ah半固态储能大电芯
3月31日,由广汽集团旗下因湃电池科技有限公司主办、联合国家新型储能创新中心共同举办的 “大方无隅 固因天成 ” 新型储能高质量发展创新论坛暨储能新品联合发布会,在北京望京凯悦酒店圆满落幕。
넶7 2026-04-01 -
总投资34亿元!濮阳谋划5个独立储能项目 助力绿色低碳转型
今年以来,濮阳市积极开展独立储能项目谋划工作,筛选出5个成熟度较高的独立储能项目,总投资达34亿元,总规模100万千瓦/320万千瓦时,将为濮阳能源结构转型、新能源消纳提供关键支撑。
넶2 2026-04-01 -
-
比亚迪第5000座闪充站暨全国首批闪充高速站投入运营
3月31日,比亚迪第5000座闪充站在甘肃兰州青兰高速接驾嘴服务区正式投入运营,标志着比亚迪“闪充中国”战略取得阶段性进展,公共充电布局稳步推进。
넶6 2026-04-01 -
斥资6亿美元:Arevon在加州启动250MW大型电网级储能项目
Arevon正在加州旧金山以南的Daly City建设全新的Cormorant储能项目。该项目总投资达6亿美元,旨在应对用电高峰期的需求激增,确保电力供应的稳定性。
넶3 2026-04-01 -
