伟力得陈继军:统一电力市场背景下全钒液流电池的发展机遇
我国液流电池储能发展正在呈现一派蓬勃态势。但能否真正实现落地投产,仍需进一步跟进。作为一种新兴且仍处于探索发展中的技术路线,液流电池的大规模应用还需时日。
在2024中国国际新型储能发展峰会(INES2024)上,四川伟力得能源股份有限公司董事长陈继军表示,在我国深化电力体制改革、构建新型电力系统和建立统一电力市场的大背景下,新型储能有望迎来重大发展机遇。但机遇与挑战并存,应通过政策争取、技术降本,产业链协同等策略激发全钒液流电池产业活力,为客户创造更多价值。
电力市场化下的储能市场化发展
随着新能源装机量尤其是发电量的渗透率超过20%以后,以光伏和风电为代表的可再生能源发电并网比例快速提升,电网面临消纳压力和运行安全挑战,电力体制改革被提上了日程。在国家“双碳”目标和构建以新能源为主体的新型电力系统的大背景下,全国统一电力市场的建设更是刻不容缓。
新型电力系统具有清洁低碳、安全可控、灵活高效、智能友好、开放互动的几个特征。而能源革命下绿色用电是有代价的,为保证电力系统的稳定性、经济调度和电能的高质量,进一步催生了电力系统对储能的需求。因此,在今年刚出台的《电力市场基本运行规则》中可以看出:一是电力市场成员,把储能企业包括虚拟电厂纳入到电力市场主体。电力交易机构和电力调度机构独立出来形成电力市场运营机构。从这个过程来讲,电网只是做一个输配电服务企业,不是运动员也不是裁判员的问题。经过改革后,对于储能发展起到进一步的促进作用。二是关于容量交易,标的是在未来一定时期内,由发电机组、储能等提供的能够可靠支撑最大负荷的出力能力。国家和各省份都在积极出台容量电价方面的一些政策性要求。
个人认为,现在储能还不是市场化的,从国家发改委对“十四五”的定义,储能是一个示范试点商业化初期,2030年实现市场化。那么通过建设全国统一电力市场化改革,我们需要关注几个方面:
完善辅助服务品种及成本疏导。现在有一次调频、二次调频调峰包括爬坡等,辅助服务的品种比较多,仍以发电侧进行分摊,从国外的经验来看,新能源/绿电的发展一定会逐步形成多种主体分摊。
储能灵活性调节价值的合理体现。在陕西省电力中心交易文件中表示,储能可以参与一种或多种方式的服务,在某一个时间点参与调峰。另外,还可进一步考虑长时储能的综合型调节价值。
现货市场的开放程度。当前全国第一批8个省份,搞得比较好的是山东、山西、广东。在发电侧端,存在一定的价格差;在山东和内蒙等地都出现了负电价,储能就有了市场空间。
长时储能容量市场价格。液流电池是抽蓄的有效补充。未来五年时间是长时液流储能的宝贵发展周期,新能源发展和灵活性调节电源的匹配,这是一个相辅相成的作用,改革将推动液流电池步入市场更加成熟。
液流电池的发展机遇及挑战
在国家和地方政府政策的推动下,储能作为新质生产力发展的代表,快速发展。2024年上半年公示的新型储能试点示范项目里,全钒液流电池储能示范项目就有6个,陕西省达到300MW/1800MWh;同时,湖北、四川也都批复了一批百兆瓦级的全钒液流电池储能示范项目,都在有序地推进中。据不完全统计来看,2024-2025年有9个省的10MW级以上全釩液流储能项目落地。
总的来看,行业发展态势和前景良好,但储能商业模式市场化任务仍然任重而道远。首先是共享侧运用。锂电池广泛应用带来的压力巨大,压力之下也是机遇,本征安全性高、循环寿命长、电解液可循环利用、生命周期性价比高、环境友好等优势的全钒液流电池则需要不断创新,创造价值,实现多赢,在“十五五”形成液流电池发展的商业化条件。其次是经济效益,液流电池面临着进一步的降本空间。最后,在工商业市场还是有着比较好的市场需求。
面对机遇与挑战,我们应该怎么走?
一是要积极争取政策。在没有市场化的阶段,新质生产力和未来产业的培育需要政府进行支持。“星星之火可以燎原”,在各省推动液流电池示范项目的同时,广泛宣传扩大影响力。
二是通过技术和产业发展降本。关键材料方面的进步,如液流电解液,短流程电解液技术路线成熟后,电解液价格可以下降20%;离子交换膜,每年国内能保证100万平离子交换膜等等。集成工艺方面,如管路流程设计,因为设计得好与不好,管压损失就不一样。以甘肃项目为例,通过集成工艺的改变,电池利用率上去了,成本也下来了。辅助能耗还有很多可以调整,液流电池的国家标准正在讨论,更多考虑BMS泵号和流量关系控制问题。关于散热,虽然不在这次标准的考虑范围之内,但站在为客户实现价值的角度来讲,还要进一步进行优化。
三是产业链协同。各个产业链协调发展,跨界合作,有备而来。从目前的情况来看,我们的产能还不是太满足整个行业的发展,所以产供可以合作共赢。需要上中下游共同把握好节奏,实现供需平衡。
全钒液流电池储能系统应用案例
四川伟力得作为四川省工信厅认证的全钒液流电池链主企业,亦是集研发、生产、销售、运维于一体的全钒液流电池储能龙头企业,正在瞄准市场发展机遇,做行业发展的践行者。下面介绍下去年的示范项目。

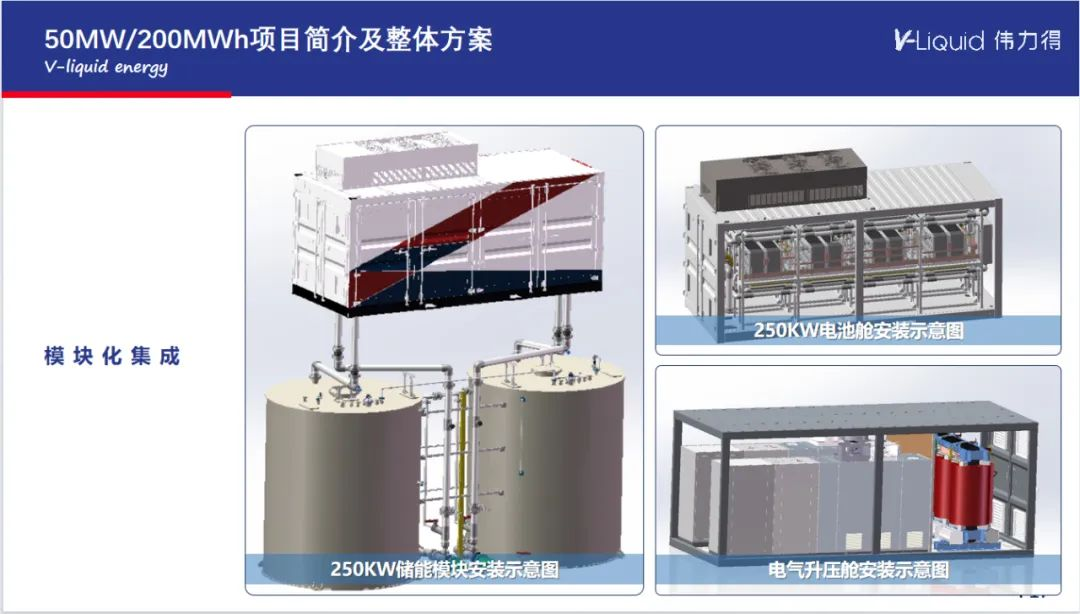

这是 1 座规模为250MW/1000MWh储能电站。该项目总投资30亿元,分三期建设。一期50MW/200MWh储能系统选用全钒液流电池由16套3MW/12MWh储能子系统和1套2MW/8MWh储能子系统组成,计划于2024年9月投入商业运行。
项目以厂房式结构,厂房式有着巡视方面便捷的优点。干好一个项目不容易,项目组织架构和团队管理体系很重要,涉及技术部、工程部、综合部等。在项目实施过程中,遇到各种问题,比如储液罐运输,运到现场有很多个罐,怎么搬下来、装进去?我们就讨论了八个方案。同时,在液流电池的安装标准要做相应的调整和完善。从目前来看,整个项目也积累了一些经验。功率单元吊装,用400吨吊车来吊,因为宽度比较宽,厂房跨度大概是60多米。
调试阶段项目组分成几个组,包括电气,尤其是自动化、EMS、BMS、PCS之间的联调,包括整组的功率单元,管路连接好以后的气密性实验,这个必须要做,做完以后才进行罐液大循环处理。
总的来看,经历了模块气密性检测、电气接收试验、带液循环试验、通讯调试、保护动作调试、电力质监检查、并网调试、涉网试验、商业化运行。保护动作比如传感器的调试,超温、超压、低压、流量不平衡、压力不平衡等,都要做详细的调试,下一阶段会逐步进行完善。
干一个项目的确锻炼一家企业,专业的人做专业的事,液流电池跨多个领域多个学科,作为储能人,我们需要珍惜现在的机遇,踏踏实实把专业的事做好,把项目一个个投运落地,形成示范效应。
-
-
-
国内首个“抽汽蓄能” 熔盐储热调峰项目通过验收
7月22日,科环集团烟台龙源作为工程总承包单位实施的国内首个“抽汽蓄能”熔盐储热调峰项目——“600兆瓦亚临界火电机组‘抽汽蓄能’储热调峰灵活性改造项目”顺利通过国家能源集团验收
넶0 2025-07-25 -
汉星能源储能双项目成功并网!
近日,由汉星能源承建的安徽金诚复合材料有限公司0.5MW/1.165MWh储能项目、合肥方信物业有限公司0.8MW/1.864MWh储能项目双双并网。
넶0 2025-07-25 -
-
全球首个!永泰数能480kW液冷超充获LTA认证
永泰数能自主研发的480kW液冷超充堆成功获得新加坡陆路交通管理局(LTA)严苛认证,成为全球首个获准商用的480kW液冷超充设施,同时创下行业内通过新加坡LTA认证的最高功率纪录。
넶7 2025-07-25 -
Nash Energy和Rincell Corporation联手在印度生产NMC电池
7月22日,印度唯一的大规模 磷酸铁锂电池制造商纳什能源公司与总部位于美国的基于下一代化学物质的可充电电池开发商 Rincell Corporation 签署了一份谅解备忘录,合作在印度生产先进的电池 NMC 电池,标志着朝着加强该国清洁能源和电动汽车行业迈出了重要一步。
넶3 2025-07-24 -
Meralco发电部门宣布在菲律宾建立第二个电网规模BESS项目
菲律宾最大的私营配电供应商马尼拉电力公司(Meralco)于7月21日宣布在宿务托莱多市启动 49MW 电池储能系统项目。
넶4 2025-07-24 -
185 MW/370 MWh 电网在澳大利亚开始运营
澳大利亚可再生能源开发商 Edify Energy 宣布,Koorangie 储能系统现已全面投入运营,以满载容量向澳大利亚电网输送和出口电力。
넶1 2025-07-24 -
天合光能与Stiemo建立战略合作伙伴关系,在波罗的海地区部署GWh级BESS产品组合
天合光能的储能部门天合光能与立陶宛 EPC Stiemo 签署了一项战略合作协议,旨在在未来2-3年内在立陶宛和东欧部署数 GWh 的电池储能系统。
넶4 2025-07-24
