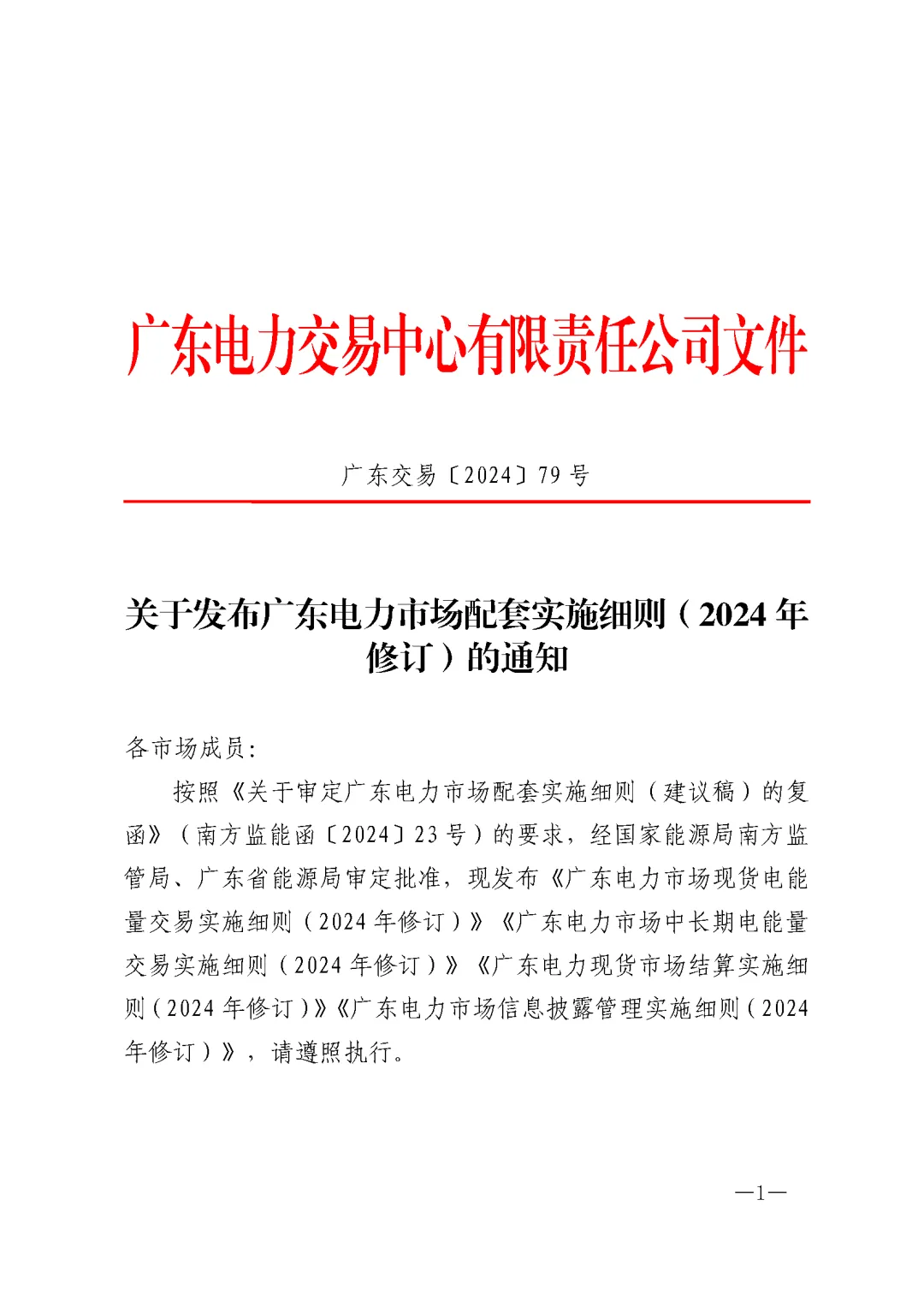

广东电力市场配套细则:独立储能报量报价/报量不报价参与现货市场
独立储能交易单元申报交易信息包括:
电能量报价:竞价日13:00 前,独立储能交易单元申报运行日的报价信息,申报要求与电能量缺省报价的要求相同。
竞价日13:00 前,独立储能交易单元申报运行日最后一个时段末期望达到的荷电状态(SOC)数值、96 点充放电出力计划曲线和申报优先模式。
独立储能交易单元的启动费用、最小可调出力费用、最小连续开机/停机时间默认按0处理。
日前电能量市场出清需考虑多个约束条件,其中独立储能方面的约束条件有:充放电功率约束、荷电状态约束、运行日起始与结束荷电状态约束、充放电循环次数约束。
发电侧定价:日前电能量市场出清形成每15分钟的节点电价,每小时内4个15分钟的节点电价的算术平均值,计为该节点每小时的平均节点电价。日前电能量市场中,市场机组以机组所在节点的小时平均节点电价作为相应时段的结算价格。
用户侧定价:日前电能量市场中,售电公司和批发用户以每小时的用户侧统一电价作为相应时段的结算价格。
实时电能量市场
电力调度机构在系统实际运行前15分钟开展实时电能量市场交易出清。
实时电能量市场出清需考虑多个约束条件,其中独立储能方面的约束条件有:充放电功率约束、荷电状态约束、小时内充放电状态约束、实时出清荷电状态约束。
区域调频/跨省备用/调峰辅助服务与广东电力现货市场的
现阶段,南方区域调频、跨省电力备用辅助服务市场与广东现货电能量市场分开独立运行,采用分步出清的方式衔接。
调峰方面,电能量出清与调峰机制融合。鼓励燃煤机组开展灵活性改造、降低最小稳定技术出力,完成改造并具备运行条件的,由能源监管机构核定后,按照新的最小稳定技术出力常态参与现货电能量交易出清。允许具备在最小稳定技术出力以下一定范围内平稳运行条件的燃煤机组,按月自主选择将首段报价出力区间起点调整为低于最小稳定技术出力的最小可调出力(发电企业自主申报),并将最小稳定技术出力作为首段报价出力终点,在日前市场申报最小可调出力费用,在调度机构预测的系统存在深度调峰缺口时段参与现货电能量交易出清,其余时段按最小稳定技术出力参与现货电能量交易出清。
当运行日存在负备用容量不满足备用要求或负荷平衡约束不满足的时段时,相应时段可启动深度调峰调用机制。深度补偿费用按照南方区域“两个细则”的相关规定计算燃煤机组的深度调峰补偿费用。独立储能交易单元按照《广东省独立储能参与电能量市场交易细则(试行)》计算“两个细则”深度调峰补偿费用。
电力中长期交易
中长期电能量交易(以下简称中长期交易),是指中长期电能量市场(以下简称中长期市场)中以多年、年、月、周及日以上为交易组织周期,以电能量为标的开展的市场化交易。
中长期交易采用双边协商交易和集中交易两种方式,其中集中交易包括集中竞价交易、滚动撮合交易和挂牌交易三种形式。
原则上,接入同一220kV上网节点、属于同一法人单位的独立储能作为一个交易单元参与中长期交易,且交易单元、调度单元、营销结算单元原则上须保持一致,调度单元与营销结算单元不一致时,交易单元应与调度单元保持一致。
对于月度净合约上、下限,独立储能方面:
月度净合约量上限=额定容量×日均充放电循环次数
×当月天数×调整参数y3
月度净合约量下限=-月度净合约量上限
月度累计交易量上限=月度净合约上限×调整系数f3
对于可申报电量额度,独立储能方面:
可申报卖出电量额度=min{(月度净合约量上限-本场交易前持有月度净合约量-本场交易已申报卖出月内合约电量),(月度累计交易量上限-已发生月度累计交易量)}
可申报买入电量额度=min{(本场交易前持有月度净合约量-月度净合约量下限-本场交易已申报买入月内合约电量),(月度累计交易量上限-已发生月度累计交易量)}
发电机组、独立储能参与分时段交易需确保各时段成交电量(分解后)不大于装机容量的一定倍数。
独立储能可同时作为合约的买方、卖方参加年度双边交易。

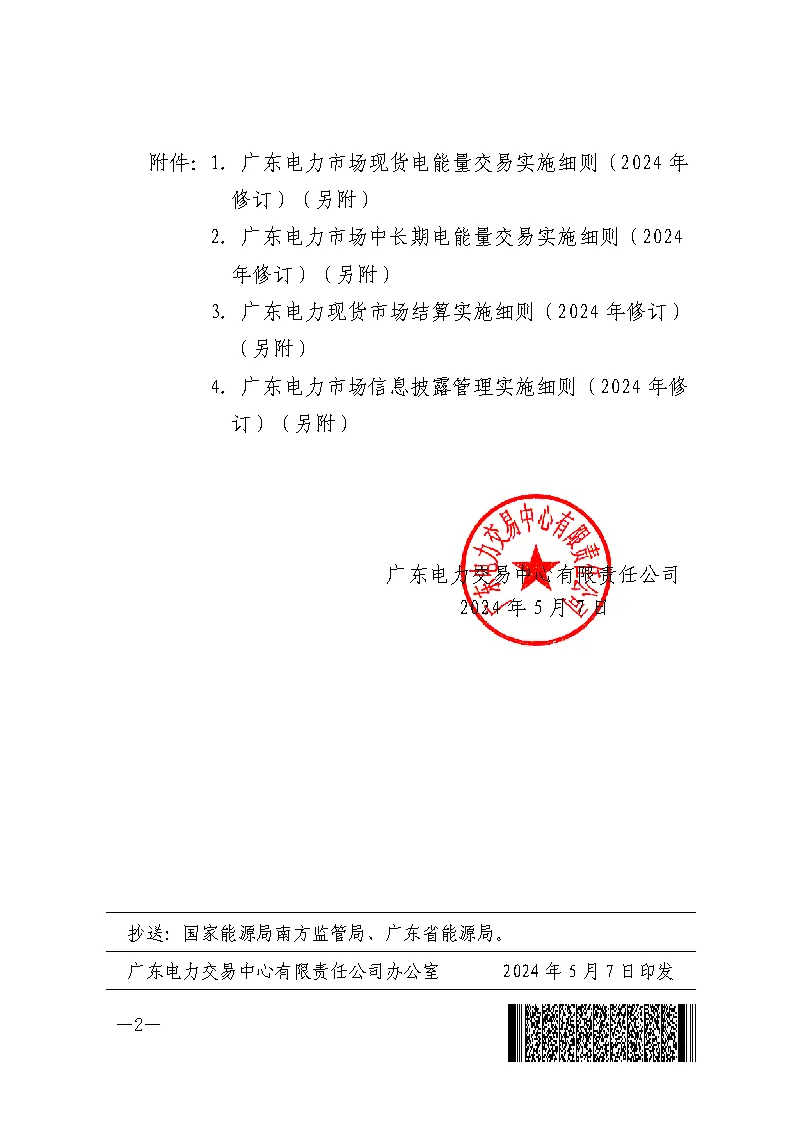

通知原文如下。如要查阅配套细则详情,可点击文后“阅读原文”查看。


-
第七届铅蓄电池行业新技术研讨会在宁隆重开幕
2026年6月17日,第七届铅蓄电池行业新技术研讨会于南京隆重开幕。本次会议由中国电池工业协会主办、双登集团股份有限公司承办,汇聚院士专家、科研院校及铅蓄电池产业链企业代表180余人参会,聚焦技术创新、绿色升级、场景应用与产业高质量发展,共筑铅蓄电池产业新生态,擘画产业高质量发展新蓝图。
넶0 2026-06-17 -
2030年意大利储能有效容量将达104GWh
意大利国家电网运营商Terna在其最新发布的2029年前新增储能容量需求报告中指出:保守场景下,2030年意大利储能有效容量为42±2GWh,与国家能源与气候计划(PNIEC)设定的目标基本保持一致。在基准场景下,2030年意大利储能有效容量将达到约104GWh,2035年将升至约134GWh(包含首轮储能拍卖已落地的10GWh装机容量)。
넶0 2026-06-17 -
华润电力驻马店公司10MW/20MWh火储调频项目顺利开工
6月16日,驻马店公司10MW/20MWh火储调频项目举行开工仪式,标志着项目正式进入全面施工建设阶段。驻马店新能源公司总经理靳万永出席仪式,项目投资、施工、监理等各参建单位负责人及一线施工团队共同参加本次开工活动。
넶4 2026-06-17 -
-
10个日本项目交付!东方日升储能“双子星”联袂出海
近期,东方日升储能全球化交付取得重要进展,年度累计交付日本项目数量已达10个,其中三个项目已圆满完成交付与投运,总容量超26MWh。项目均采用公司自主研发的Risen eFlex与eTron系列液冷储能系统,密集覆盖东京电力供应核心区域。这一系列项目的成功落地,不仅赢得客户的高度认可,更为东方日升深耕日本储能市场、深化全球化布局奠定了坚实基础。
넶5 2026-06-17 -
飞毛腿拟在海南投资30亿!深化储能战略布局
6月16日,飞毛腿集团福建润储新能科技有限公司总经理严华在2026全国民营企业绿色发展大会民营企业投资项目对接活动暨签约仪式上表示,该集团计划“十五五”期间在海南累计投资30亿元,从储能投资布局、产业协同生态构建及绿色发展三个维度深化战略布局。
넶4 2026-06-17 -
全年无休!全国统一电力市场建设再提速
6月15日,我国电力中长期交易迎来重要里程碑:省间中长期市场正式启动按自然日连续开市,打破以往仅在工作日交易的限制,实现全年无休、每日开市。这一机制将于今年年底前实现国家电网经营区全面覆盖,全国统一电力市场建设迈出关键一步。
넶5 2026-06-17 -
意大利Energy Dome和美国SRP宣布共建10小时二氧化碳储能项目
意大利长时储能公司Energy Dome和亚利桑那州公用事业公司Salt River Project(SRP)宣布计划在SRP位于亚利桑那州圣约翰斯的Coronado发电站共建一个19MW、10小时的二氧化碳电池储能项目。
넶4 2026-06-17 -
第77期招中标周报丨锂电EPC均价1.037元/Wh、系统0.928元/Wh;招标16.25GWh、中标4.53GWh
第77期储能项目招中标周报,据中国电池工业协会储能分会及时代储能网不完全统计,本周(6月8-14日) 储能招中标项目共41个。招标项目27个,总规模4.51GW/16.25GWh;中标项目14个,总规模1.94GW/4.53GWh;锂电储能EPC中标均价1.037Wh;储能系统设备中标均价0.928元/Wh;
넶7 2026-06-17 -
200MW/400MWh!赣锋综合能源江西万年县独立储能示范项目一期工程正式开工
2026年6月16日,赣鄱大地再添绿色动能新坐标!赣锋综合能源江西万年县200MW/400MWh独立储能试点示范项目一期工程开工奠基仪式在万年县凤巢工业园隆重举行。各方领导、企业嘉宾、项目参建团队齐聚现场,共同见证这一里程碑式的重要时刻,标志着万年省级独立储能示范项目正式进入实质性建设阶段。
넶6 2026-06-17
