新版GB34120-2023《电化学储能系统储能变流器技术要求》标准解读

首页    标准体系    新版GB34120-2023《电化学储能系统储能变流器技术要求》标准解读

2024年7月1日开始执行新版GB/T34120-2023《电化学储能系统储能变流器技术要求》标准,新版标准与老版GB/T34120-2017有哪些更改和提升。下文是对新版GB/T34120-2023标准的技术解读。

“1.范围”变更点

首先是标准适用范围明确写明了“交流端口电压在35kV及以下储能变流器”。这里涵盖了高压级联型储能变流器以及未来可能要切换到直流侧2000V的储能变流器。



“3.术语和定义”变更点

术语定义里增加“一次调频、一次调频调节时间、惯量响应”。新增的几个术语定义,也更好地诠释了储能变流器不只是并网运行时做充放电调节,还具有并/离网运行对电网的调节能力。对电网友好,调节电网稳定性,提高电能质量。



“4.分类和编码”变更点

产品分类,按与电网的连接关系新增了“并离网切换型储能变流器”这点明确了构网型储能变流器标准规范。按冷却方式分类,新增了“液冷型储能变流器”也是紧跟当前主流系统集成商的产品开发方向。

”5.正常工作条件”变更点

工作环境温度有变化,新标准温度是-20 ℃~+40 ℃,之前是-20 ℃~+45 ℃。高海拔功率降额高度由1000m提高到2000m



“7.基本功能”变更点

“7.2 功率控制”要求“A1类和A2类储能变流器宜具有一次调频和惯量响应控制功能”。这已经是大型储能电站储能变流器的基本功能要求。

“7.3 并离网切换”功能,未来将是大储和工商业储能的变流器标配。也是技术门槛,这个功能不是所有厂商能够做到的。

7.8 统计

7.8.1 储能变流器应具备故障信息统计功能,实现故障信息的查询。

7.8.2 储能变流器宜具备充电能量和放电能量统计功能,实现充放电能量信息的查询。

7.9 数据显示和存储

7.9.1 储能变流器应具备数据显示功能,能够显示运行状态、运行参数、保护参数、事件记录等信息。

7.9.2 储能变流器应能存储运行状态、事件记录等信息,本地存储不小于180天的数据信息。

以上两条要求PCS需新增数据处理和配置数据存储功能的显示屏



“8.性能指标”变更点

性能指标章节里前面几节的要求,现有PCS产品都能满足。

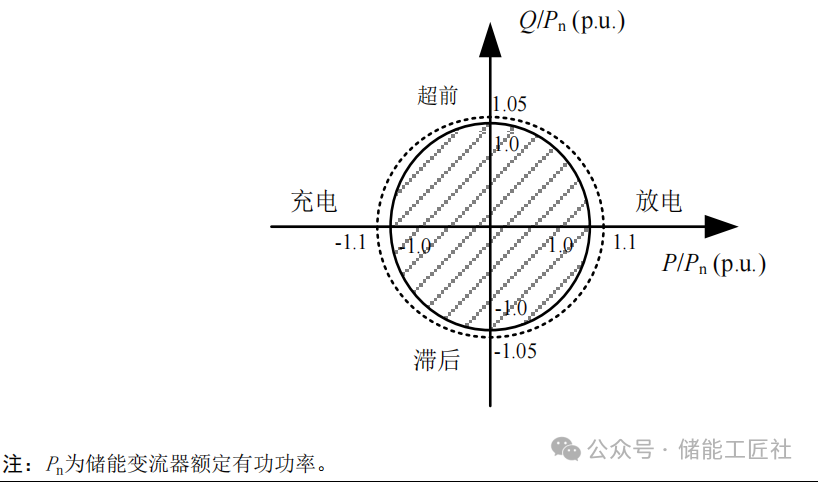

“8.1.1.1 功率输出范围”重新定义了储能变流器功率输出范围。

重点关注“8.1.3 并离网切换时间”明确了切换时间要求,做型式试验需满足此要求的相关参数指标。

“8.1.7 电能质量”明确了许多试验测试指标参数。以电流谐波限值为例,新国标明确了各次电流谐波限值,并提高了谐波限值指标

“8.1.8 故障穿越”新增了“8.1.8.4 连续故障穿越”要求。对于弱电网地区和新能源发电占比较高的区域电网,需要PCS具备连续故障穿越能力。

“8.1.10防孤岛保护”A1类和A2类储能变流器可不具备防孤岛保护;A1类和A2类储能变流器做并离网切换和防孤岛保护控制策略是冲突的,两者不能同时使能。

“8.1.13 噪声”在距离储能变流器水平位置1m处声压级噪声大于70 dB时,应在外壳上标注“保护听力”标识符号。目前市场上大功率户外式储能变流器的噪声都超过了70dB,增加“保护听力”标识也是保护操作/巡检人员。

“8.1.14 设备可用性”PCS运行寿命应不小于20年;平均无故障工作时间应不小于20000h。这一条款将会增加产品成本和质保费用

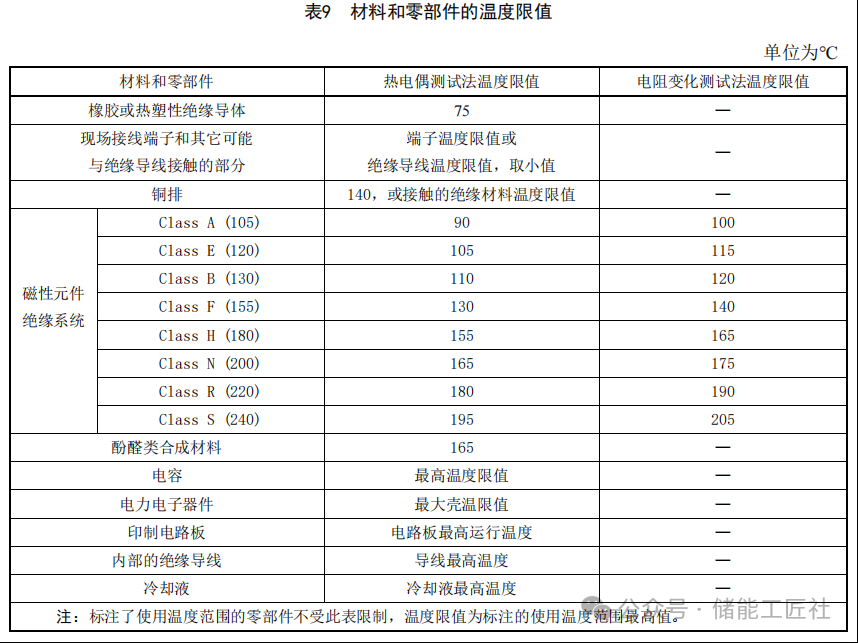

“8.2.2 温升”此节明确了并可作为指导储能变流器设计验证过程中整机及其部件在正常工作时的温度不应超过表9和表10的温度限值

“9.电磁兼容”变更点

电磁兼容章节里也是明确了并可作为指导储能变流器设计验证过程中电磁兼容方面性能参数指标。

“11.检验规则”变更点

“11.4 检验项目”型式试验和出厂试验新增了一些检验项目。由原来的27项增加至56项。



总结

2023年发布的《电化学储能系统储能变流器技术要求》新国标提升并完善了许多储能变流器的技术要求,因此仔细研读新国标,提前规划好新产品研发设计,将有利于储能变流器产品管理。

来源:储能工匠社

2024年1月30日 13:52
浏览量:0

免责申明:凡注明“来源:XXX”的消息均转载自其它媒体,版权归原媒体及其作者所有。转载目的在于充分传递行业资讯,并不代表本会赞同其观点和对其真实性负责。如有侵权,请联系我们删稿18811449116。

  • 中船风帆首个园区型用户侧储能项目并网

    近日,中船风帆首个园区型用户侧2MW/6MWh储能项目顺利并网。

    0 2025-05-23
  • 规模扩容超8倍,韩国启动0.54GW/3.24GWh储能系统招标

    2025年5月22日,韩国贸易、工业和能源部(MOTIE)正式宣布启动一项总规模达540MW的储能系统(ESS)中央合同市场招标项目。其中,500MW将部署在韩国大陆,40MW部署在济州岛。

    1 2025-05-23
  • 电池尽职调查义务实施日期拟延期,但企业准备不能停

    5月21日,欧盟委员会发布法规提案(Proposal for a Regulation),目的是修订《欧盟电池法规》(Regulation (EU) 2023/1542)中关于电池供应链尽职调查义务(Due Diligence)的部分。其适用日期拟推迟两年,从原定2025年8月18日延至2027年8月18日。

    0 2025-05-23
  • 陕西佛坪抽水蓄能打造厂房顶拱开挖精品

    近日,陕西佛坪抽水蓄能电站厂房下游墙厂右0+000~厂右0+030段顶拱开挖工程圆满收官,以“半孔率98%”“平均超挖仅7厘米”“孔痕一钎到底”的品质,打造出抽蓄行业地下厂房开挖精品。

    1 2025-05-23
  • 美克生能源&协鑫集成170MWh工商业储能项目开工

    2025年5月21日,协鑫全球高效光伏研发中心暨美克生能源协鑫集成170MWh工商业储能项目开工仪式在安徽省芜湖市顺利举行。芜湖市湾沚区委书记殷琼,区委副书记、区长马荣,协鑫集成科技股份有限公司总裁蒋卫朋,副总裁陈晓春,电池事业部总经理施佳伟,美克生能源总裁刘双宇博士,副总裁黄琦等领导出席活动并为项目挥锹培土奠基。

    0 2025-05-23
  • 落地北极圈!阳光电源60MWh储能项目成功部署

    阳光电源,全球领先的光伏逆变器及储能系统提供商,宣布在芬兰西莫成功部署了60MWh电池储能项目。该项目是世界上最北端的电池发电厂之一,支持芬兰的可再生能源电网,是FRV AmpTank合资企业的一部分。

    0 2025-05-23
  • 库博储能系统研发生产项目正式奠基

    5月22日,总投资3亿元的常州库博利业新能源有限公司储能系统生产基地项目正式奠基,将为全区储能产业链升级和“双碳”目标推进注入强劲动力。

    1 2025-05-23
  • 阿联酋企业Masdar与哈萨克斯坦合作建设2GW储能项目

    5月12日,在阿布扎比王储谢赫哈立德·本·穆罕默德·本·扎耶德·阿勒纳哈扬对哈萨克斯坦进行正式访问期间,阿布扎比未来能源公司马斯达尔和萨姆鲁克·卡泽纳主权财富基金签署了有关在哈萨克斯坦开发可再生能源和电池储能系统 (BESS) 项目的合作协议。

    0 2025-05-23
  • GridBeyond与ABB深化战略合作伙伴关系,共同推动储能服务

    全球智能能源公司GridBeyond 与电气化和自动化领域的全球技术领导者 ABB 宣布建立战略合作伙伴关系,以提供ABB新推出的电池储能系统即服务 (BESS-as-a-Service) 产品。

    3 2025-05-23
  • 中国能建攀登压缩空气储能新高地 打造绿色低碳转型新标杆

    中国能源建设集团有限公司(以下简称“中国能建”)大力发展战略性新兴产业,加快培育新质生产力,打造中国能建压缩空气储能系统解决方案,实现湖北应城世界首台(套)300兆瓦压缩空气储能示范工程建设投产

    2 2025-05-23

24小时热门新闻
